Réfection toiture rechapage bicouche

Maître d'ouvrage : MILEWAY

Mission : AMO

Montant des travaux : 434 446.36 €

Surface : 6000 m2

Livraison : 2023

CORBAS

  • Détail de la mission

    Réfection complète de l’étanchéité toiture suite sinistre grêle et mise en sécurité d’urgence


    Suite à un épisode de grêle ayant fortement dégradé la toiture terrasse du bâtiment industriel, nous avons piloté une intervention en urgence visant à sécuriser le site, limiter les infiltrations et engager une réfection complète du complexe d’étanchéité, jusqu’à remise en conformité de l’ouvrage


    🔧 Nature précise des travaux réalisés (urgence + travaux définitifs)


    1 – Mise en œuvre de mesures conservatoires en urgence

    Diagnostic rapide post-sinistre (impact grêle sur étanchéité et lanterneaux)

    Mise en place de solutions provisoires d’étanchéité :

    application d’enduits et protections sur membranes PVC

    traitement ponctuel des zones infiltrées

    Sécurisation immédiate des zones sensibles

    Maintien de l’activité du site pendant travaux


    👉 Objectif : éviter aggravation des dégâts et maintenir exploitation


    2 – Dépose complète du complexe d’étanchéité existant

    Arrachage total de l’ancien complexe (phase lourde terminée en amont)

    Évacuation des matériaux dégradés

    Mise à nu du support (bac acier / TAN)

    Vérification structure support (épaisseur, appuis, recouvrements)


    👉 Contrôle technique validé (support conforme type NERVOBAC 122 – 88/100)


    3 – Réfection complète de l’étanchéité toiture terrasse

    Mise en œuvre d’un nouveau complexe d’étanchéité multicouche

    Réalisation des relevés d’étanchéité :

    lanterneaux

    acrotères

    zones périphériques

    Traitement des noues et points singuliers

    Reprise complète des jonctions (éclisses + couvre-joints validés MOE)


    👉 Étanchéité neuve sur l’ensemble des versants


    4 – Reprise des évacuations d’eaux pluviales (EP)

    Vérification hydraulique des réseaux EP existants

    Remplacement des descentes et naissances à l’identique

    Création de décaissés en périphérie des EEP pour optimisation écoulement


    👉 Conformité validée par bureau de contrôle


    5 – Remplacement des éléments dégradés par la grêle

    Désenfumage

    Remplacement de plaques polycarbonate fissurées

    Repose cadres aluminium et joints d’étanchéité

    Reprise des fixations et étanchéité périphérique

    Éléments EP

    Fourniture et pose de :

    54 ml de chenaux

    descentes EP

    bandes d’étanchéité silicone

    👉 Intervention réalisée avec moyens nacelle


    6 – Mise en sécurité définitive des toitures

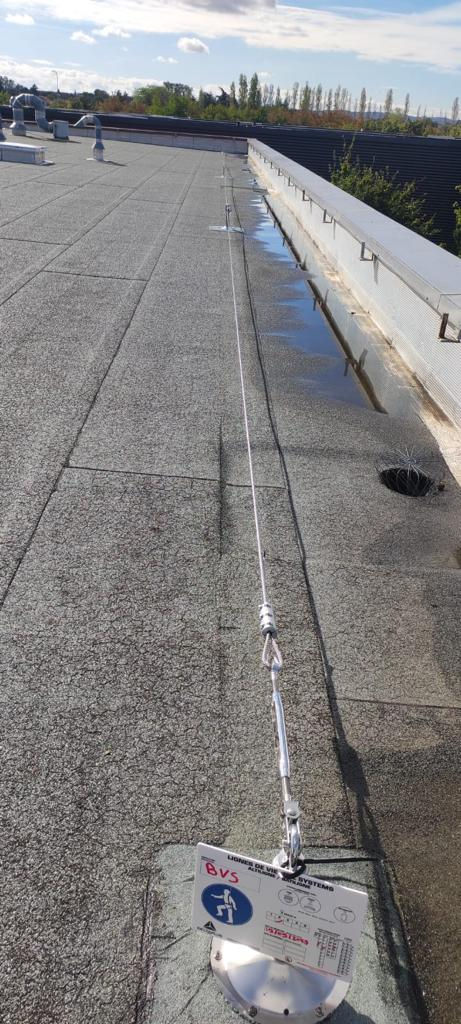

    Installation d’une ligne de vie conforme EN 795 Classe C (≈293 ml)

    Mise en place de points d’ancrage

    Reprise de l’étanchéité au droit des potelets

    Installation d’équipements d’accès :

    saut de loup aluminium

    échelle à crinoline (en option)


    👉 Sécurisation complète pour maintenance future


    7 – Finitions et équipements périphériques

    Pose de couvertines aluminium

    Traitement des relevés d’étanchéité finaux

    Remise en état des zones chantier (espaces verts notamment)


    8 – Organisation et phasage chantier sous contrainte

    Travaux réalisés en site occupé

    Mise en place base vie + zones stockage

    Utilisation de moyens de levage (grutage façade)

    Travail en horaires adaptés (période chaleur : 5h–14h)

    Coordination multi-intervenants (MO, MOE, CSPS, Bureau Veritas…)
